项目建设进度周报(十一)
来源: | 作者:江苏明湖生物能源科技有限公司 | 发布时间: 2020-12-22 | 3037 次浏览 | 分享到:
    项目建设情况:截止到2020年12月20日,预处理车间二层内墙面抹面完成,外墙抹面完成90%,门窗安装进行中。公用车间填充墙体施工完成;消防事故池壁钢筋完成,模板完成70%。废水处理间一层顶板浇筑完成,二层正在绑扎钢筋。废水处理池钢筋混凝土施工完成,正在进行池壁防水施工。

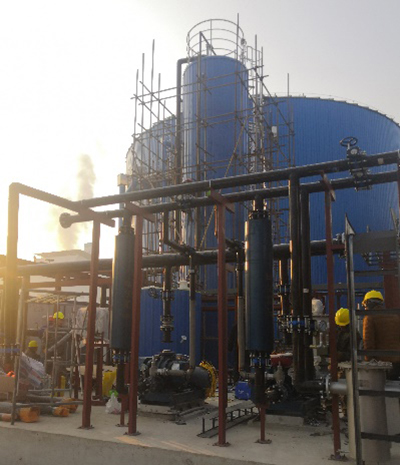

 预处理系统设备安装完成,配电柜安装完成,正在进行电气、管道连接施工,电缆连接完成50%,预处理车间的除臭系统设备安装完成90%;厌氧消化系统设备安装完成,正在做密封性试验;脱硫系统设备全部到位,管道安装完成,电气连接有序进行中。公用车间配电系统配电柜、变压器安装到位,锅炉设备到场,有序加紧安装中,厂区电缆有序穿线中。
 收运体系测试正式开始。
