项目建设进度周报(七)
项目建设进度周报(七)
来源:
|
作者:
江苏明湖生物能源科技有限公司
|
发布时间:
2020-11-24
|
2850
次浏览
|
分享到:

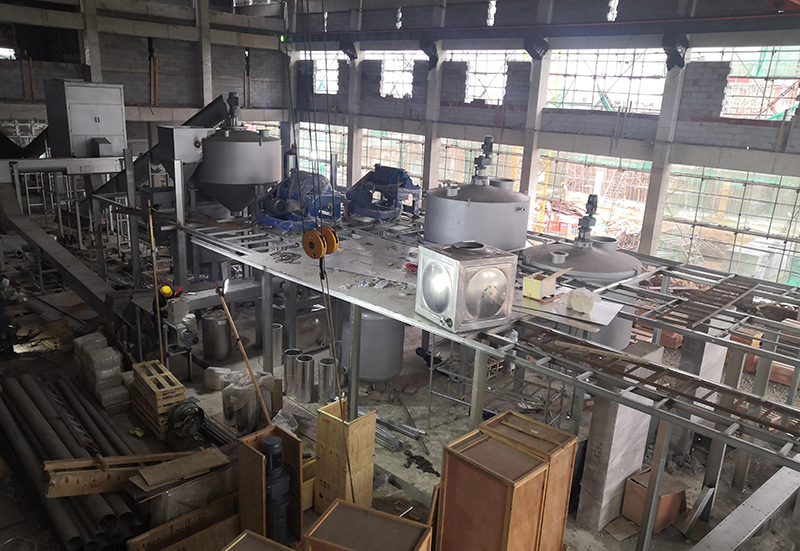

项目建设情况:截止到2020年11月22日,预处理车间填充墙砌体完成93%;栈桥模板完成,钢筋基本完成,计划24日完成混凝土浇筑;预处理主要设备基本就位,正在进行设备之间的连接;厌氧罐罐体组拼完成,正在安装搅拌器,以及电气和管道;脱硫设备安装在有序进行中;公用车间主体框架施工完成;综合楼主体框架施工完成;废水处理间基础施工完毕,正在进行上部结构施工;废水处理池底部池体钢筋施工完成,模板组拼完成70%,正在进行组拼和加固。
